БАНЯ ИЗ КЕДРА Уфа 100 м2

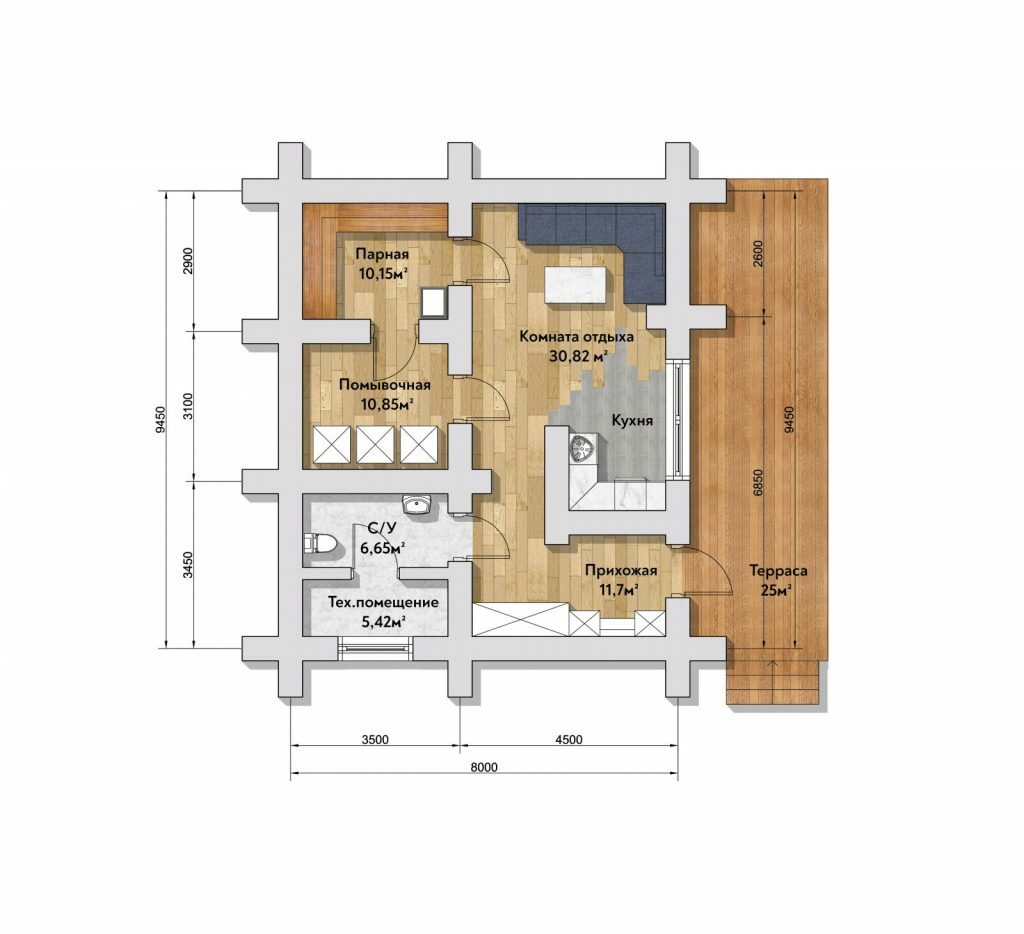

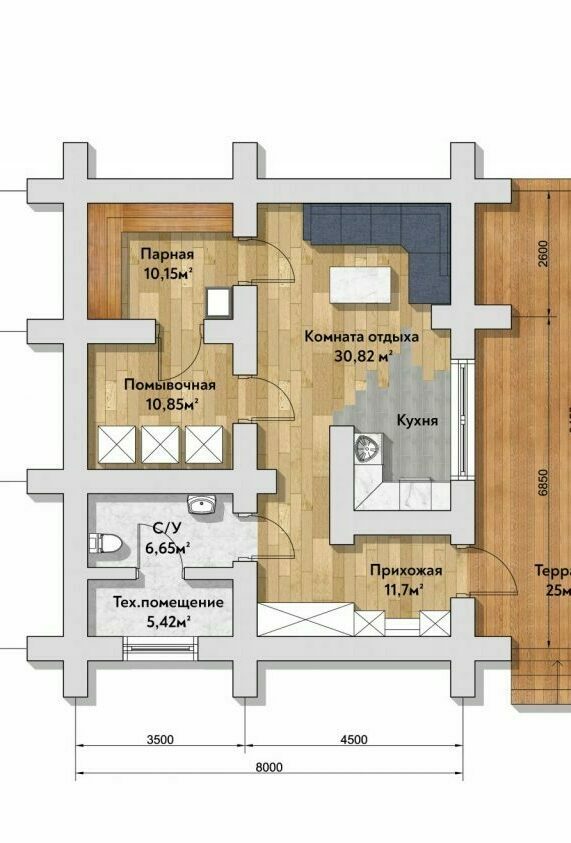

Площадь застройки: 8,0 × 9,45 м.
Терраса: 25,0 м² (2,6 × 9,45 м).
Прихожая: 11,7 м².
Комната отдыха с кухней: 30,82 м².
Парная: 10,15 м².
Помывочная: 10,85 м².
С/у: 6,65 м².
Тех. помещение: 5,42 м².
БАНЯ ИЗ КЕДРА 46 ДИАМЕТРА
Общая площадь проекта (включая терассы и балконы) 100м2
Материал – кедровое бревно сечением по вершине 46см в комле до 52см
Срок изготовления сруба 2 мес
Стоимость  по запросу
Баня из кедра по данному проекту — это воплощение уюта и традиций, где каждая деталь пространства работает на атмосферу спокойствия, отдыха и максимального комфорта. Логичная, продуманная планировка объединяет просторную зону для дружеских бесед и неспешного чаепития, настоящую парную с ароматными стенами из кедра и классическую помывочную, плавно переходящую из зоны пара. В прихожей удобно разместится верхняя одежда всех гостей, а отдельное хозяйственное помещение и дровник делают баню автономной и подходящей для круглогодичного использования. Отдельное внимание уделено техническому помещению, что гарантирует аккуратное хранение оборудования и легкость ухода за баней.
Баня из сибирского кедра славится не только своим внешним видом и благородной фактурой древесины: её строят не на год, а чтобы радовать не одно поколение. Кедр наделяет помещение мягким природным ароматом и уникальным микроклиматом, защищает от влаги и перепадов температур, сохраняет тепло, помогает создать атмосферу мягкого пара без резких запахов. Сама текстура дерева делает интерьер живым и удивительно уютным, а масса света и воздуха сквозь крупные окна усиливает ощущение гармонии с природой. Такая баня становится настоящим местом силы и отдыха, где можно расслабиться душой, восстановить здоровье и получить заряд бодрости на долгие недели вперёд.

Процесс строительства

Подготовка проекта. Выбирается индивидуальный или типовой проект бани, рассчитываются размеры (например, 14,5 х 9,6 м, площадь до 100 м²), определяется расположение на участке с учетом подключения коммуникаций и удобства эксплуатации.​​
Фундаментные работы. На очищенном участке производится геодезическая разбивка, закладывается ленточный, свайный или плитный фундамент (ширина ленты 40–50 см, глубина 80–120 см). Для тяжёлой крыши применяют особо прочные варианты.
Подготовка древесины. Бревна кедра диаметром 350–400 мм заготавливают и просушивают 4–6 месяцев, затем сортируют и маркируют для сборки.​
Сруб и стены. Первый венец делают из лиственницы, остальные — кедр. Возводят стены и перегородки, оставляют проёмы для окон и дверей. Высота потолка обычно составляет 2,2–2,5 м, все элементы подгоняются для плотного соединения и минимального продувания.​​
Стропила и временная кровля. Через 1–2 недели после сборки сруба монтируют стропила из доски (сечением 50х200 мм), устанавливают временное покрытие для защиты от осадков и ветра.​
Усадка сруба. Готовое строение оставляют на 6–12 месяцев для естественной усадки, регулярно проверяют уровень, компенсируют возможные деформации.​
Монтаж окон и дверей. После усадки устанавливают деревянные оконные блоки (стандартно 0,8 x 1,2 м), входные и внутренние двери (ширина 80–90 см, высота 2 м), тщательно утепляют и отделывают откосы.​
Чистовая обработка и конопатка. Все швы тщательно проконопачиваются льняным волокном или джутом, бревна дополнительно шлифуются, а фасад и внутренние поверхности обрабатываются антисептиками и маслами.​
Устройство кровли. Демонтируют временное покрытие, монтируют постоянную кровлю из металлочерепицы, ондулина или дерева. Толщина обрешетки — 25 мм, уклон крыши — от 25°, герметизация примыканий и монтаж водостока.​
Внутренняя отделка. Стены и потолок облицовывают кедровой вагонкой (толщина 14–20 мм), устанавливают лавки, полки, печь (мощность 6–13 кВт), электропроводку с учётом требований безопасности, водоснабжение, слив, бак для воды объёмом 50–80 литров.​
Проверка и запуск. Финальный этап включает детальную проверку всех узлов, оценку герметичности, подключение и тестирование инженерных систем, очистку и подготовку бани к эксплуатации.​
Каждый процесс требует максимум контроля, точности и соблюдения строительных норм. На все работы обычно уходит 8–14 месяцев, из них усадка — до 12 месяцев, активная стройка — 2–3 месяца.
