ДОМ ИЗ КЕДРА Алтай 531 м2


Площадь террас: задняя терраса 175 м²; передняя терраса 60 м².

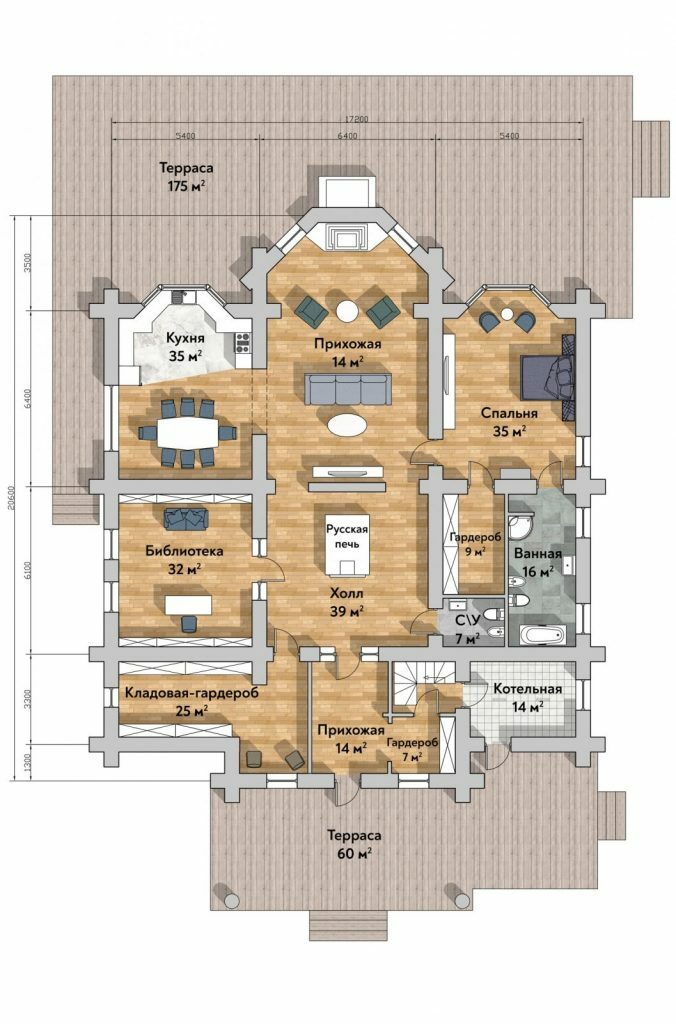

Помещения и площади:
  • Холл: 39 м²
  • Прихожая (передняя): 14 м²
  • Прихожая (центральная у камина): 14 м²
  • Кухня: 35 м²
  • Спальня: 35 м²
  • Библиотека: 32 м²
  • Кладовая-гардероб: 25 м²
  • Гардероб (рядом с котельной): 7 м²
  • Гардероб (рядом со спальней): 9 м²
  • Ванная: 16 м²
  • С/У: 7 м²
  • Котельная: 14 м²
ДОМ ИЗ КЕДРА 54 ДИАМЕТРА
Общая площадь проекта (включая террасы и балконы) 531м2
Материал – кедровое бревно сечением по вершине 54см в комле до 64см
Срок изготовления сруба 5 мес
Стоимость  по запросу

Кедровая древесина: высокая сопротивляемость гниению; естественные антисептические свойства; хорошая теплоёмкость (снижение теплопотерь по сравнению с нетеплыми материалами); стабильный микроклимат при колебаниях влажности/температуры; выделение эфирных масел, положительно влияющих на качество воздуха.
Функциональность:
Отдельные подсобные помещения: кладовая‑гардероб 25 м²; два гардероба 7 м² и 9 м²; котельная 14 м² — для оборудования отопления и систем жизнеобеспечения.
Коммуникация наруж‑внутрь: прямой выход гостиной/холла на заднюю террасу 175 м².
Назначение и использование:
Одноэтажный жилой дом + террасы: рассчитан на 4–6 человек (2 спальни по 35 м² каждая); сочетание общего (холл/гостиная/кухня) и приватного (спальни, библиотека) пространства; удобно для приема гостей и для уединения.

Процес строительства:

Подготовка проекта. Выбирается индивидуальный или типовой проект бани, рассчитываются размеры (например, 14,5 х 9,6 м, площадь до 100 м²), определяется расположение на участке с учетом подключения коммуникаций и удобства эксплуатации.​​
Фундаментные работы. На очищенном участке производится геодезическая разбивка, закладывается ленточный, свайный или плитный фундамент (ширина ленты 40–50 см, глубина 80–120 см). Для тяжёлой крыши применяют особо прочные варианты.
Подготовка древесины. Бревна кедра диаметром 350–400 мм заготавливают и просушивают 4–6 месяцев, затем сортируют и маркируют для сборки.​

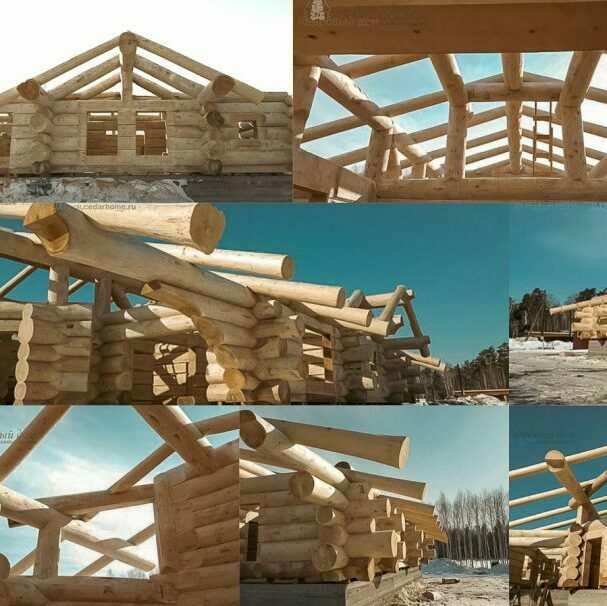

Сруб и стены. Первый венец делают из лиственницы, остальные — кедр. Возводят стены и перегородки, оставляют проёмы для окон и дверей. Высота потолка обычно составляет 2,2–2,5 м, все элементы подгоняются для плотного соединения и минимального продувания.​​
Стропила и временная кровля. Через 1–2 недели после сборки сруба монтируют стропила из доски (сечением 50х200 мм), устанавливают временное покрытие для защиты от осадков и ветра.​
Усадка сруба. Готовое строение оставляют на 6–12 месяцев для естественной усадки, регулярно проверяют уровень, компенсируют возможные деформации.​
Монтаж окон и дверей. После усадки устанавливают деревянные оконные блоки (стандартно 0,8 x 1,2 м), входные и внутренние двери (ширина 80–90 см, высота 2 м), тщательно утепляют и отделывают откосы.​
Чистовая обработка и конопатка. Все швы тщательно проконопачиваются льняным волокном или джутом, бревна дополнительно шлифуются, а фасад и внутренние поверхности обрабатываются антисептиками и маслами.​
Устройство кровли. Демонтируют временное покрытие, монтируют постоянную кровлю из металлочерепицы, ондулина или дерева. Толщина обрешетки — 25 мм, уклон крыши — от 25°, герметизация примыканий и монтаж водостока.​
Внутренняя отделка. Стены и потолок облицовывают кедровой вагонкой (толщина 14–20 мм), электропроводку с учётом требований безопасности, водоснабжение, водотоведение.
Проверка и запуск. Финальный этап включает детальную проверку всех узлов, оценку герметичности, подключение и тестирование инженерных систем, очистку и подготовку бани к эксплуатации.​
Каждый процесс требует максимум контроля, точности и соблюдения строительных норм. На все работы обычно уходит 8–14 месяцев, из них усадка — до 12 месяцев, активная стройка — 2–3 месяца.
