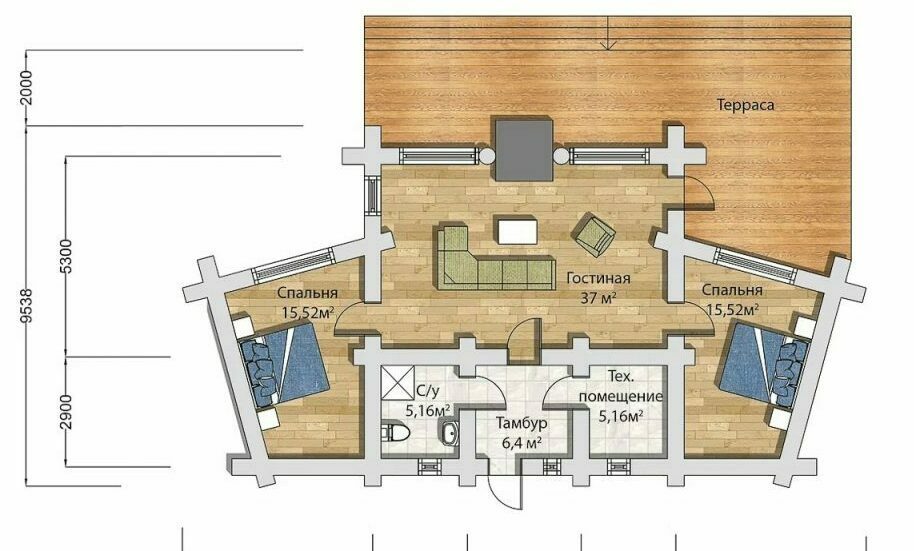

ДОМ ИЗ КЕДРА Калининград 102 м2
  • Гостиная – 37 м²: просторная центральная зона для отдыха и общения, соединена с террасой.​
  • Спальня левая – 15,52 м²: отдельная приватная комната для сна и личного пространства.​
  • Спальня правая – 15,52 м²: симметричная по площади, служит вторым жилым помещением.​
  • Терраса – большая открытая площадка для летнего отдыха, примыкает к гостиной.​
  • Тамбур – 6,4 м²: входная зона, защищает дом от холода и осадков.​
  • Санузел – 5,16 м²: комната для гигиенических процедур, удобно расположена рядом с входом.​
  • Техническое помещение – 5,16 м²: небольшая функциональная зона для хранения оборудования и хозяйственных нужд.
ДОМ ИЗ КЕДРА 42 ДИАМЕТРА

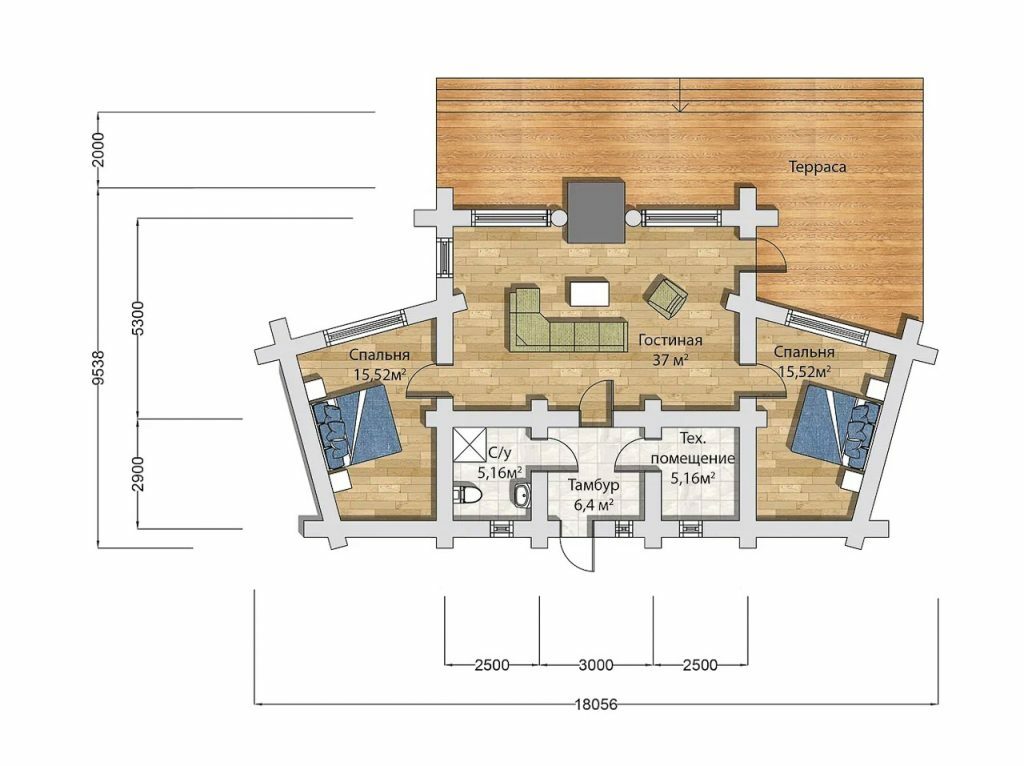

Общая площадь проекта (включая террасы и балконы) 102м2
Материал – кедровое бревно сечением по вершине 42см в комле до 52см
Срок изготовления сруба 2 мес
Стоимость  по запросу
Дом из кедра по представленному проекту словно воплощает идеальную гармонию отдыха и природы: уютная гостиная с выходом на просторную террасу создает атмосферу открытости и спокойствия, каждая из двух спален дарит ощущение личного комфорта и уединения, а функциональные помещения делают каждодневное пользование максимально удобным. Дом наполнен естественным светом, свежестью и теплом натуральной древесины, а планировка позволяет наслаждаться как шумными вечерними посиделками на террасе, так и тихим утренним пробуждением с видом на зелёный пейзаж вокруг.​
Особенность дома из кедра раскрывается не только в её внешнем облике, но и в самом ощущении нахождения внутри такого помещения — воздух наполнен здоровыми эфирными маслами, которые благотворно влияют на дыхание и настроение, а микроклимат остаётся стабильным даже при сильной влажности и температурных перепадах. Кедровая древесина практически не подвержена гниению, отлично держит тепло и защищена естественными антисептическими свойствами, так что баня надолго остаётся уютной и красивой. Внутреннее пространство органично сочетается с внешней террасой и открытым ландшафтом, будь то дача или загородный участок, делая домнастоящим местом для восстановления сил, душевного равновесия и общения с природой.

Процесс строительства

Подготовка проекта. Выбирается индивидуальный или типовой проект бани, рассчитываются размеры (например, 14,5 х 9,6 м, площадь до 100 м²), определяется расположение на участке с учетом подключения коммуникаций и удобства эксплуатации.​​
Фундаментные работы. На очищенном участке производится геодезическая разбивка, закладывается ленточный, свайный или плитный фундамент (ширина ленты 40–50 см, глубина 80–120 см). Для тяжёлой крыши применяют особо прочные варианты.
Подготовка древесины. Бревна кедра диаметром 350–400 мм заготавливают и просушивают 4–6 месяцев, затем сортируют и маркируют для сборки.​

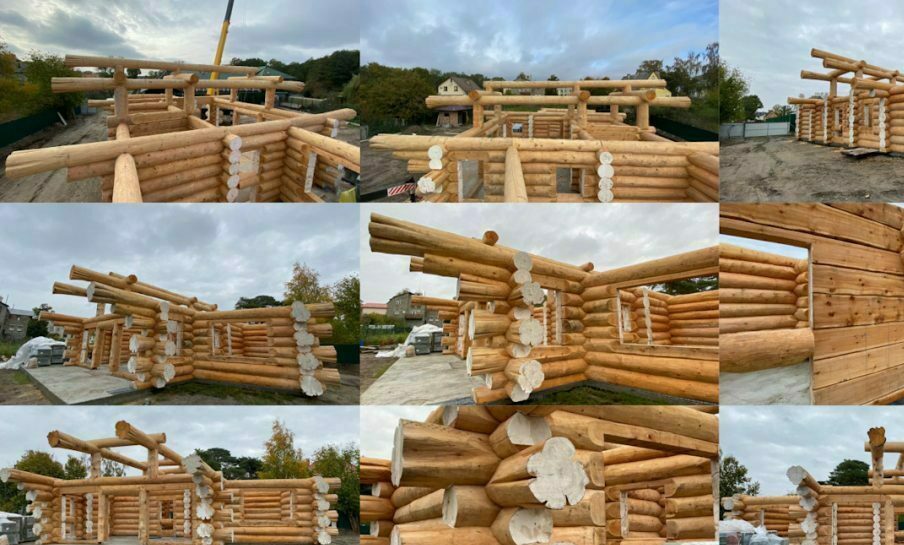

Сруб и стены. Первый венец делают из лиственницы, остальные — кедр. Возводят стены и перегородки, оставляют проёмы для окон и дверей. Высота потолка обычно составляет 2,2–2,5 м, все элементы подгоняются для плотного соединения и минимального продувания.​​
Стропила и временная кровля. Через 1–2 недели после сборки сруба монтируют стропила из доски (сечением 50х200 мм), устанавливают временное покрытие для защиты от осадков и ветра.​
Усадка сруба. Готовое строение оставляют на 6–12 месяцев для естественной усадки, регулярно проверяют уровень, компенсируют возможные деформации.​
Монтаж окон и дверей. После усадки устанавливают деревянные оконные блоки (стандартно 0,8 x 1,2 м), входные и внутренние двери (ширина 80–90 см, высота 2 м), тщательно утепляют и отделывают откосы.​
Чистовая обработка и конопатка. Все швы тщательно проконопачиваются льняным волокном или джутом, бревна дополнительно шлифуются, а фасад и внутренние поверхности обрабатываются антисептиками и маслами.​
Устройство кровли. Демонтируют временное покрытие, монтируют постоянную кровлю из металлочерепицы, ондулина или дерева. Толщина обрешетки — 25 мм, уклон крыши — от 25°, герметизация примыканий и монтаж водостока.​
Внутренняя отделка. Стены и потолок облицовывают кедровой вагонкой (толщина 14–20 мм), электропроводку с учётом требований безопасности, водоснабжение, водотоведение.
Проверка и запуск. Финальный этап включает детальную проверку всех узлов, оценку герметичности, подключение и тестирование инженерных систем, очистку и подготовку бани к эксплуатации.​
Каждый процесс требует максимум контроля, точности и соблюдения строительных норм. На все работы обычно уходит 8–14 месяцев, из них усадка — до 12 месяцев, активная стройка — 2–3 месяца.
